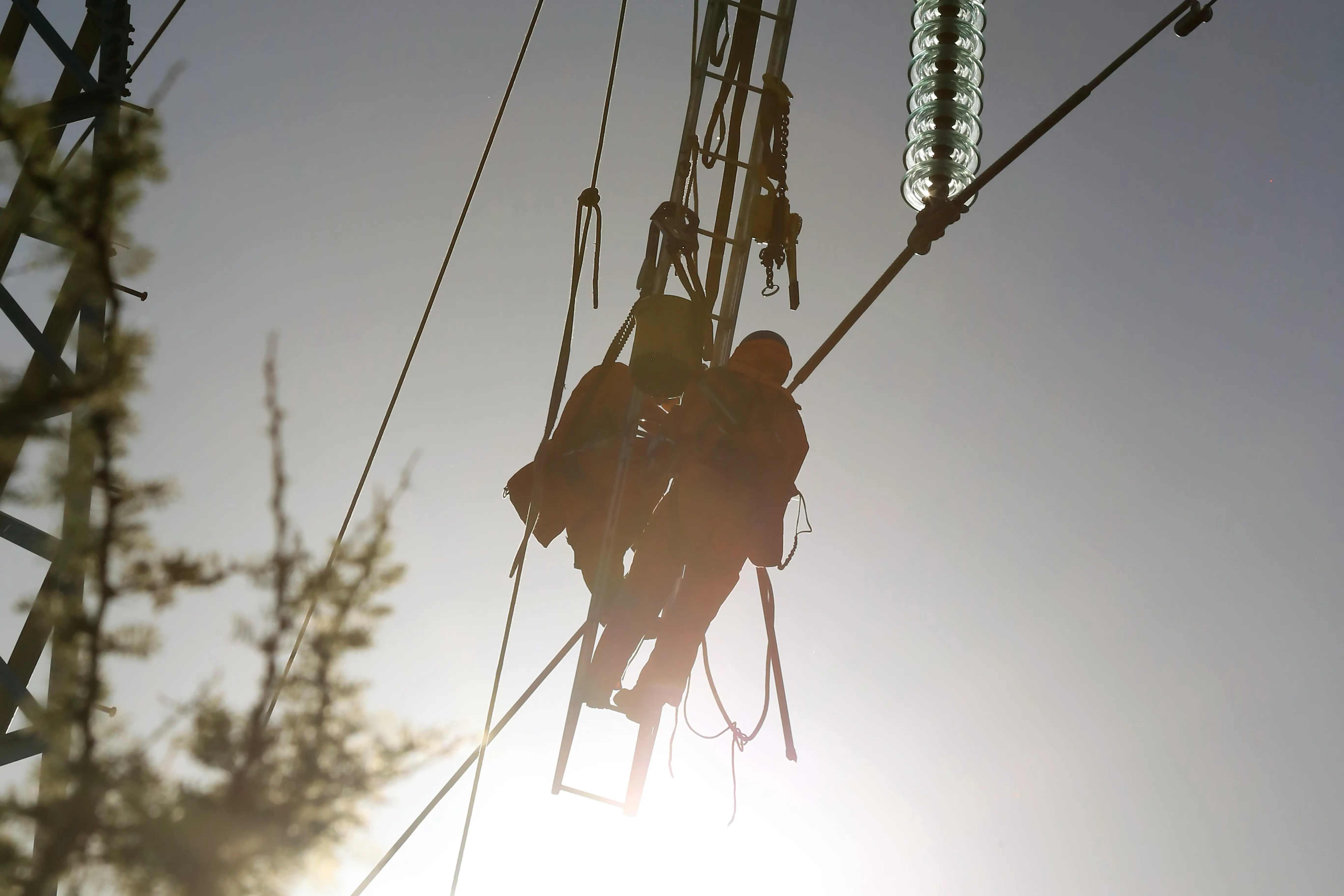

Nueva línea 2x220 kV Cardones-Diego de Almagro: Tendido del primer circuito

Desliza para ver más

Mediante Decreto Supremo Nº 99 del 13 de septiembre de 2012, del Ministerio de Energía, publicado en el Diario Oficial del 12 de noviembre de 2012, se fijó a Eletrans S.A. como Empresa Adjudicataria de los derechos de explotación y ejecución de la obra denominada “Nueva línea Cardones- Diego de Almagro 2x220 kV: tendido del primer circuito, en el Sistema de Transmisión Troncal del Sistema Interconectado Central” (SIC).

El Proyecto contempló la construcción de una nueva línea en 220 kV en estructuras para doble circuito, con el tendido de un solo circuito y una capacidad máxima nominal de 290 MVA, entre las subestaciones Cardones y Diego de Almagro, ubicadas en la Región de Atacama y los paños de línea en ambos extremos de ella.

Este proyecto entró en operaciones el 20 de noviembre del año 2015.

Desliza para ver más

Desliza para ver más

Mediante Decreto Supremo Nº 102 del 02 de octubre de 2012, del Ministerio de Energía, publicado en el D.O. del 12 de noviembre de 2012, se fijó a Eletrans S.A. como Empresa Adjudicataria de los derechos de explotación y ejecución de la obra denominada “Nueva línea Ciruelos-Pichirropulli 2x220 kV: tendido del primer circuito, en el Sistema de Transmisión Troncal del Sistema Interconectado Central (SIC)”.

El proyecto consistió en la construcción de una nueva línea de 220 kV entre la Subestación Ciruelos y la futura Subestación Nueva Pichirropulli, en estructuras para doble circuito, considerando en una primera fase el tendido de sólo un circuito.

La iniciativa también incluyó la construcción de la nueva Subestación Nueva Pichirropulli, los paños en ambos extremos de la línea y la inclusión del seccionamiento en el extremo Pichirropulli de la existente línea 2x220 kV Valdivia-Barro Blanco-Puerto Montt.

Este Proyecto entró en operaciones el 06 de diciembre del año 2017.

Desliza para ver más

Nueva línea 2x220 kV Ciruelos-Pichirropulli: Tendido del primer circuito

Desliza para ver más

Desliza para ver más

Tendido Segundo Circuito Línea 2x220kV Cardones–Diego de Almagro

Desliza para ver más

Mediante Decreto Supremo N°201, emitido por el Ministerio de Energía con fecha 04 de junio de 2014 y publicado en el Diario Oficial el 12 de junio de 2014, se estableció el Plan de Expansión del Sistema Troncal para los 12 meses siguientes, que incluyó los proyectos a ejecutar por Eletrans S.A. “Tendido Segundo Circuito Línea 2x220kV Cardones–Diego de Almagro” y “Tendido Segundo Circuito Línea 2x220kV Ciruelos–Pichirropulli”.

Conforme a la descripción contenida en el Plan de Expansión, el proyecto “Tendido segundo circuito línea 2x220 kV Cardones-Diego de Almagro, con seccionamiento en Subestación Carrera Pinto” consistió en el tendido del Segundo Circuito de la línea en construcción del proyecto denominado “Línea 2x220 kV Cardones-Diego de Almagro, Tendido del Primer Circuito” y la conexión a la Subestación Carrera Pinto del Segundo Circuito.

Este proyecto entró en operaciones el 02 de julio de 2016.

Desliza para ver más

Desliza para ver más

Mediante Decreto Supremo N°201, emitido por el Ministerio de Energía con fecha 04 de junio de 2014 y publicado en el Diario Oficial el 12 de junio de 2014, se estableció el Plan de Expansión del Sistema Troncal para los 12 meses siguientes, que incluyó los proyectos a ejecutar por Eletrans S.A. “Tendido Segundo Circuito Línea 2x220 kV Cardones–Diego de Almagro” y “Tendido Segundo Circuito Línea 2x220 kV Ciruelos–Pichirropulli”.

Asimismo, conforme a la descripción contenida en el Plan de Expansión, el proyecto “Tendido Segundo Circuito Línea 2x220 kV Ciruelos–Pichirropulli”, consistió en el tendido del segundo circuito de la línea en construcción del proyecto denominado “Línea 2x220 kV Ciruelos-Pichirropulli, Tendido del Primer Circuito” e incluyó la construcción de un paño línea de 220 kV en la Subestación Ciruelos, y la conexión a una diagonal en Subestación Nueva Pichirropulli.

Este proyecto entró en operaciones el 14 de abril de 2018.

Desliza para ver más

Tendido Segundo Circuito Línea 2x220kV Ciruelos–Pichirropulli

Desliza para ver más

Desliza para ver más

Normalización Subestación Diego de Almagro en 220 kV

Desliza para ver más

Asimismo, en conformidad al Decreto Supremo Nº 373/2016 emitido por el Ministerio de Energía con fecha 16 de mayo de 2016 y publicado en el Diario Oficial del 23 de mayo de 2016, se estableció el Plan de Expansión del Sistema Troncal para los 12 meses siguientes. Este proceso incluyó el proyecto a ejecutar por Eletrans S.A. denominado “Ampliación Subestación Diego de Almagro en 220 kV”.

El proyecto consistió en la normalización de los paños J6 y J7 de la Subestación Diego de Almagro.

Este proyecto entró en operaciones el 13 de marzo de 2020.

Desliza para ver más

Desliza para ver más

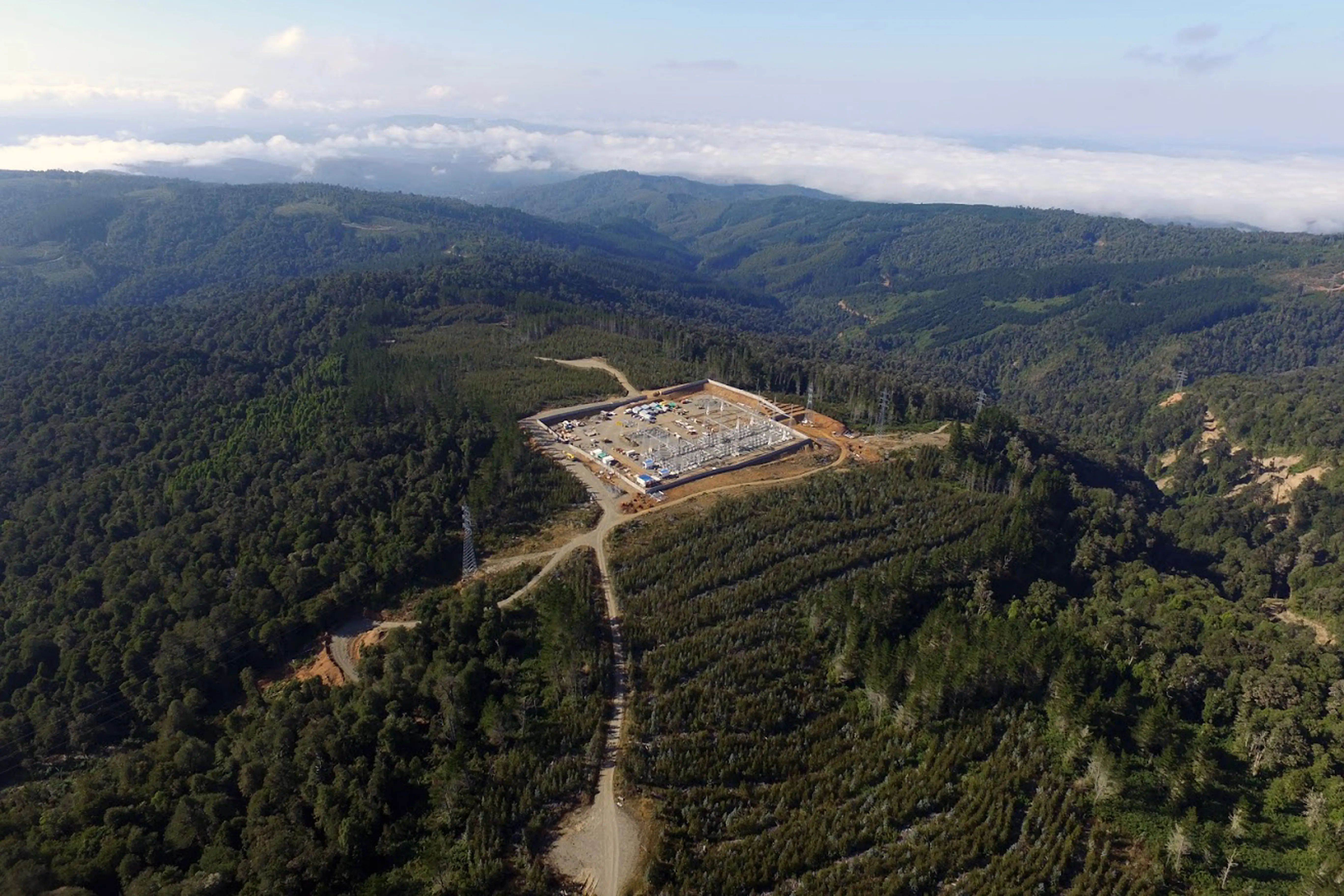

Finalmente, en conformidad al Decreto Supremo N°422 emitido por el Ministerio de Energía el 09 de agosto de 2017 y publicado en el Diario Oficial el 18 de agosto de 2017, se estableció el Plan de Expansión del Sistema de Transmisión Nacional para los 12 meses siguientes, que incluyó el proyecto a ejecutar por Eletrans S.A. denominada “Nueva Subestación Seccionadora Cerros de Huichahue 220 kV”.

El proyecto consistió en el seccionamiento de la Línea 2x220kV Ciruelos– Nueva Pichirropulli y sus respectivos cuatro paños de conexión.

Este proyecto entró en operaciones el 06 de enero de 2021.
